阅读以下关于软件项目进度管理的叙述,在答题纸上回答问题1至问题3。
某软件公司启动了一个中等规模的软件开发项目,其功能需求由5个用例描述。项目采用增量开发模型,每一次迭代完成1个用例;共产生5个连续的软件版本,每个版本都比上一个版本实现的功能多。
每轮迭代都包含实现、测试、修正与集成4个活动,且前一个活动完成之后才能开始下一个活动。不同迭代之间的活动可以并行。例如,1个已经实现的用例在测试时,软件开发人员可以开始下一个用例的实现。实现和修正活动不能并行。
每个活动所需的工作量估算如下:
(1)实现1个用例所需的时间为10人天;
(2)测试1个用例所需的时间为2人天;
(3)修正1个用例所需的时间为1人天(平均估算);
(4)集成1个用例所需的时间为0.5人天。
项目开发过程中能够使用的资源包括:5名开发人员共同完成实现和修正工作、2名测试人员完成测试工作和1名集成人员完成集成工作。

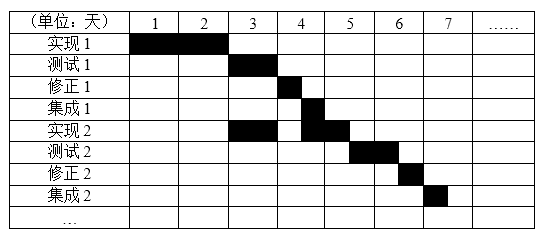

该项目的Gannt图(部分)如图1-1所示。

分值(8分)
根据题目描述中给出的工作量计算方法,计算1个用例的实现,测试、修正、集成4个活动分别所需的日历时间(单位:天)
参考答案
实现:2天,测试:1天,修正:0.5天,集成:0.5天。
凯恩解析
实现时间:实现1个用例所需的时间为10人天,共有5人负责开发,需要2天实现。
测试时间:测试1个用例所需的时间为2人天,共有2人负责测试,需要1天测试。
修正时间:本题存在不严谨的地方,标准不统一。根据题干修正1个用例所需的时间为1人天(平均估算),5人负责开发和修正,计算得出0.2天,但事实上,项目由于工作面受限,有不可压缩的工期。所以还需要结合甘特图一并分析。根据甘特图可知,修正花费的日历时间为0.5天。
集成时间:集成1个用例所需的时间为0.5人天,共有1人负责集成,需要0.5天集成。
