当前 - 选择题 - 进度管理中等
单选题
2024年5月第13题
中等
单选题
2024年5月第13题
#第二版教材
#了解即可

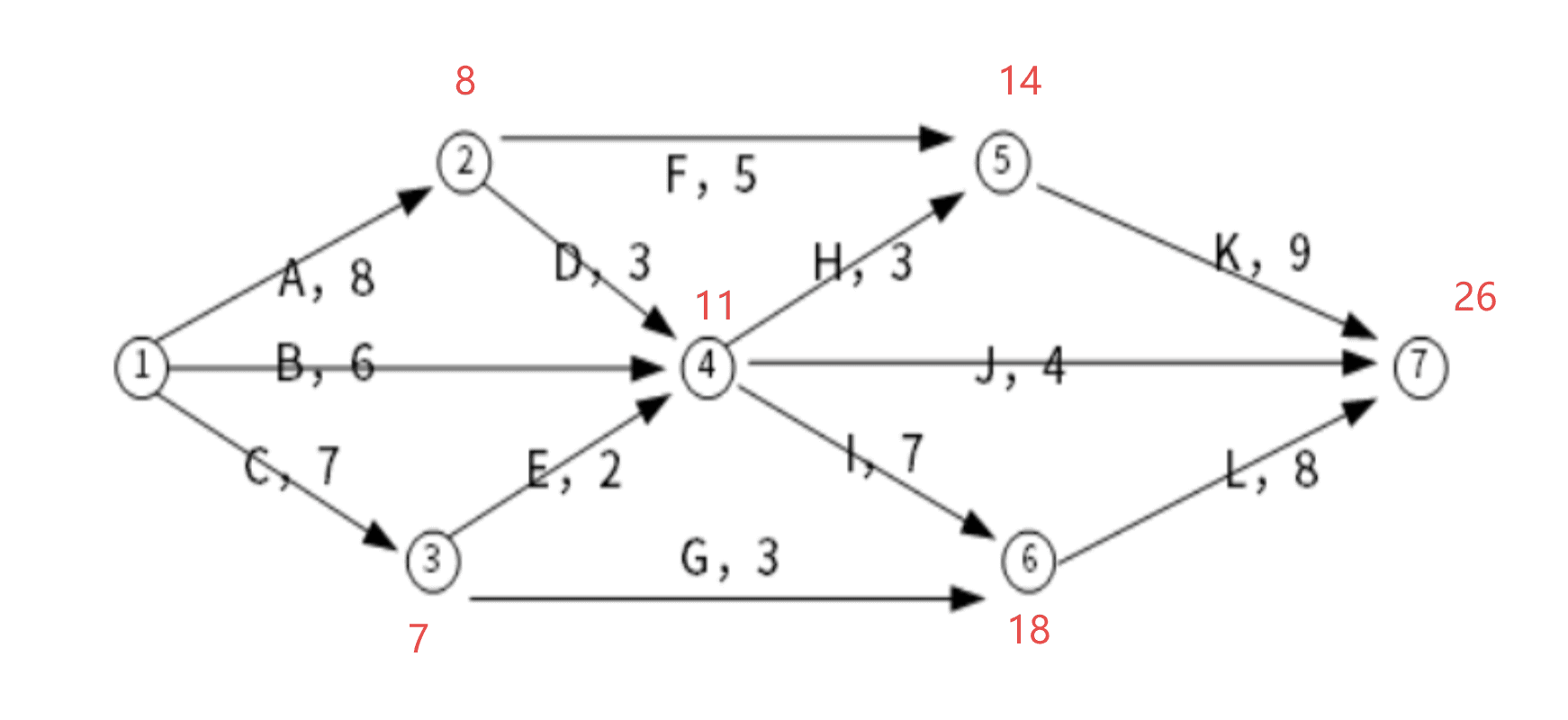

某项目包括A~L共12个作业,其实施的衔接关系如下图所示。图中各作业箭线旁标注了作业名称以及完成该作业所需的天数。求完成此项目最少需要(__)天
q
问题(1)
浓缩知识点
关键路径法(CPM)是项目时间管理的重要方法,核心是定位项目网络图中耗时最长的活动序列即关键路径,这条路径的总时长直接决定了项目的最短完成周期,因为关键路径上的任一活动出现延误,都会直接拖慢整个项目的进度。计算相关时长时可采用顺推法,从项目起点出发,计算每个节点的最早完成时间,也就是取从起点到该节点所有可能路径里的最大时长,最终项目终点的最早完成时间就是关键路径的总长度。实际项目场景中可能存在多条关键路径,这些路径上的活动都属于关键活动,是项目进度管控的核心对象,一般会优先分配资源保障其按计划推进,以此确保项目能按时交付。
正确答案
A
本题考察的是关键路径法(Critical Path Method, CPM)。

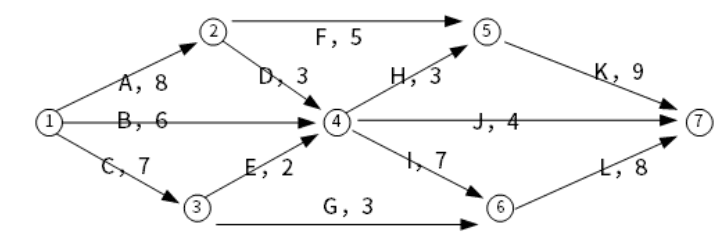

题干中给出了项目的A~L共12个作业的双代号网络图,图中每条边标注了作业名称及所需时间,要求计算完成该项目最少需要的时间,即求关键路径的长度。只要求出各个节点从起点开始的最大值就行。
