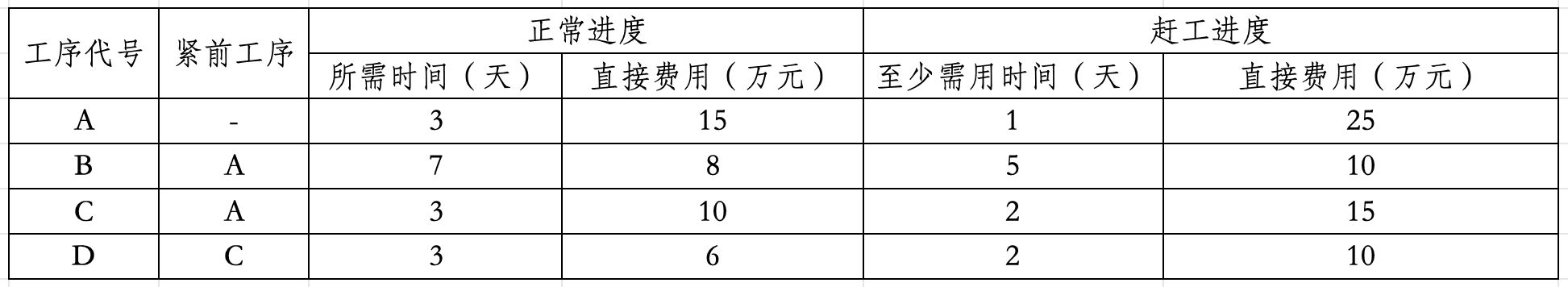

某项目包括 A、B、C、D 四道工序,各道工序之间的衔接关系、正常进度下各工序所需的时间和直接费用、赶工进度下所需的时间和直接费用如下表所示。该项目每天需要的间接费用为 2 万元。根据此表,求最短工期情况下,至少需(__)工程费用。

问题(1)
正确答案C
凯恩解析

此题考察的是网络图的相关知识。
相比 2022年11月的类似题目,此题比较容易。但是仍然包含了在不同情况下关键路径的修正,因此要考虑各种赶工方案。你可以用单代号也可以双代号网络题,此题用双代号网络图比较容易。题目里让你求的是工期最短的情况下的最小成本,这里有两个意思,一个意思是一定要利用赶工缩短工期,另外一个意思是最短工期可能对应着多种施工方法,你要在这里面选取一个成本最低的,下面跟着凯恩的思路来看。
这里先画出原始的不赶工的进度图,如下所示。

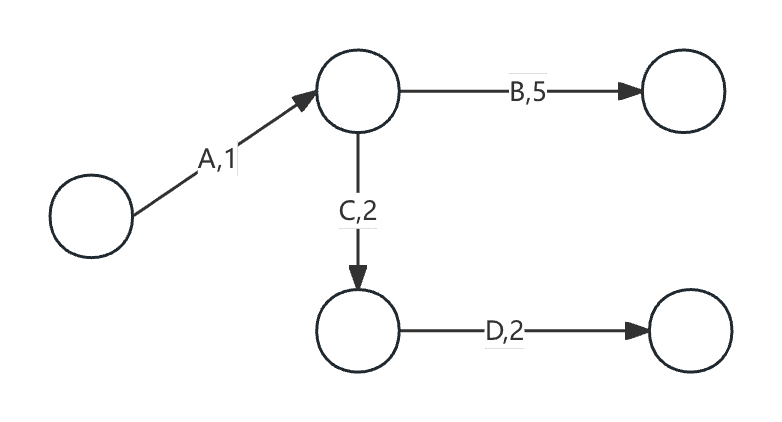

再画出全部赶工的进度图,计算极限工期,如下所示。

这里我们可以看到下面的ACD这个工序不是关键路径,它压缩没用,整个项目还是要等到B结束才能结束。所以ACD的工期凑到和AB一样(1+5=6)就行。这里只能凑2+3或3+2。看表格我们知道CD都可以从3天缩短到2天,那么选取一种成本最低的方法。显然D赶工到两天只要增加4万,C赶工到两天要增加5万,D赶工更加经济。

最后的费用就是25(A赶工的费用)+10(B赶工的费用)+10(C不赶工的费用)+10(D赶工的费用)= 55,加上间接费用6(关键路径)*2 = 12。间接费用不理解的同学可以把它看成是工人的工资,所以要计算累计的工时。最后的结果就是 55+12 = 67。选择C。
