当前 - 选择题 - 进度管理困难
单选题
2025年11月第9题
困难
单选题
2025年11月第9题
#第二版教材
#必须掌握

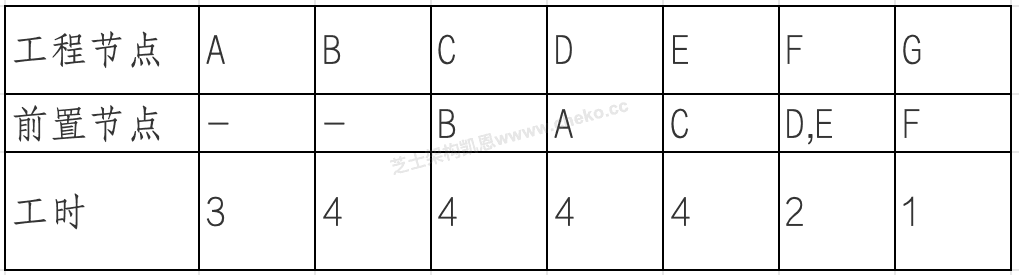

项目管理中,某工程的活动网络如下:各活动的工期与前置关系如下:

若项目从第 1 天早上开始,为了保证项目按时完成,活动 E 最晚必须在第几天早上开工(【8】)。
问题(1)
浓缩知识点
项目管理关键路径法核心知识点:计算活动的最早、最晚时间需通过正推与逆推两步完成。正推从项目起点沿活动依赖关系推进,每个活动的最早开始时间取所有前置活动最早完成时间的最大值,最早完成时间为最早开始时间加活动工期,正推得到的最长路径即为关键路径,路径上的活动总时差为0,最早与最晚时间完全一致,此类活动一旦延误将直接拖慢项目总工期。逆推从项目总工期也就是终点活动的最早完成时间反向推导,每个活动的最晚完成时间取所有后续活动最晚开始时间的最小值,最晚开始时间为最晚完成时间减活动工期。此外需注意时间计数基准的差异,若题目明确项目从第1天早上开始计数而非0基准,需将0基准下的计算结果转换为对应自然天计数,避免时间节点判定混淆。
正确答案
A
本题考察的是网络计划与关键路径法中“最早开始时间 ES、最晚开始时间 LS”的计算方法。
关键点是先进行正推计算最早时间,得到项目工期,再进行逆推计算最晚时间。

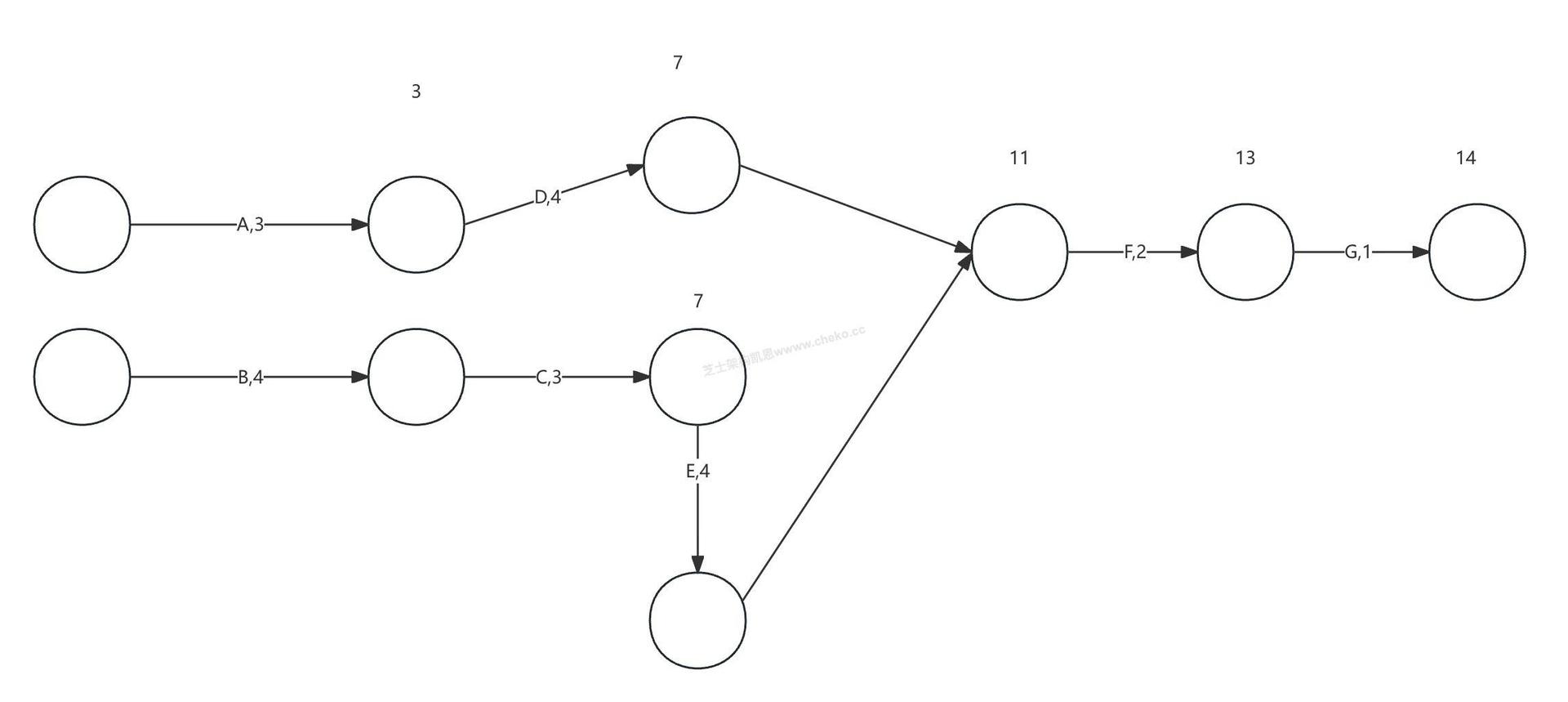

此题我们直接根据前置关系表格,用双代号网络图做出如下所示网络图。

可以看到 E 所在的路径是关键路径,也就是 E 既不能提前也不能推后开始。从图中我们可以看到,E 要在 7 个工期(天)之后才能开始,由于题目中强调从第一天早上开始计算,所以需要 7+1=8 得到 E 的开工天数。就是第 8 天的早上。
