当前 - 选择题 - 进度管理简单
单选题
2019年11月第39题
收藏
分享
#项目管理
#进度管理
#第二版教材
#凯恩建议了解即可
某工程项目包括六个作业 A~F,各个作业的衔接关系以及所需时间见下表。作业 D 最多能拖延(__)天,而不会影响该项目的总工期。

问题(1)
正确答案C
凯恩解析
此题考察的是网络图的相关知识。

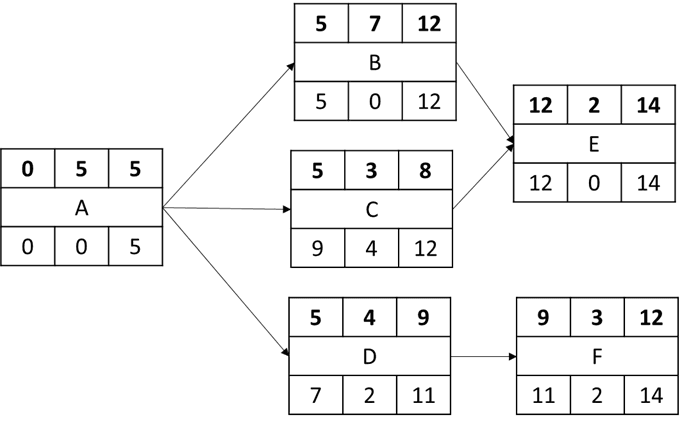

根据题干给出的依赖关系,可以画出单代号进度网络图,并分析其各活动的最早开始和完成时间、最晚开始和完成时间,以及总时差。

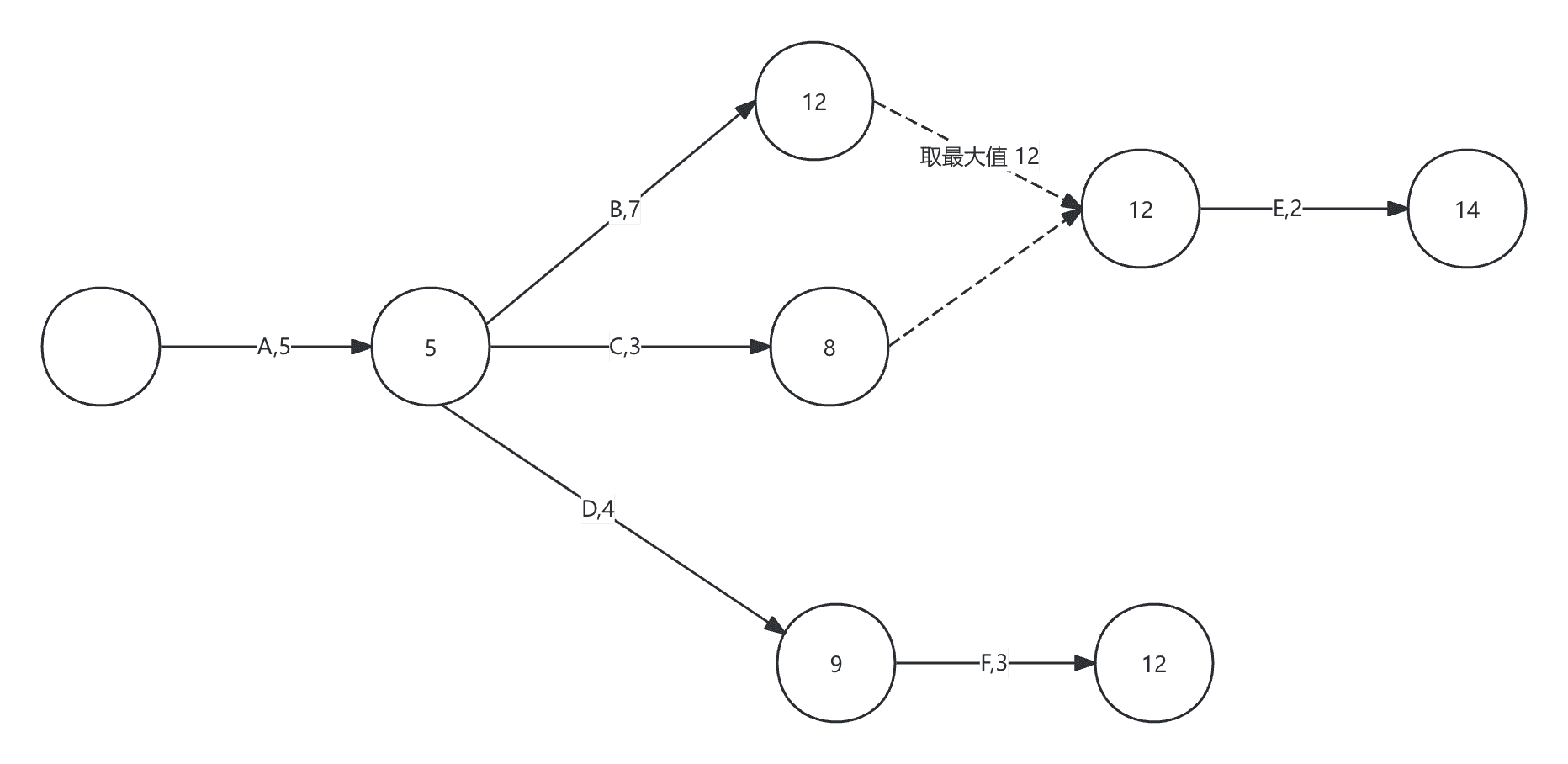

这个是最常规的做法,但是架构的进度管理题目一般不会很难,这样做会显得有点麻烦。当然你不画那么复杂的也行,你画双代号网络图更加直观一点。双代号网络图凯恩建议你把作业名称和作业时长用逗号分割开来,这样你就不会搞错。

从图中可以看到,从起点到终点(两个终点)总共有三条路径,路径 1:A→B→E,路径 2:A→C→E,路径 3:A→D→F。其中路径 1,2 因为有交叉,所以他们的共同决定了从起点到 E的路径长度14。另外可以看到路径3 的长度是 12。因为关键路径是14 天(由最长的那条路径ABCE决定),而 ADF 路径长度为 12,所以 D 活动能够延迟 2 天不会影响项目总工期。所以选择答案 2。
