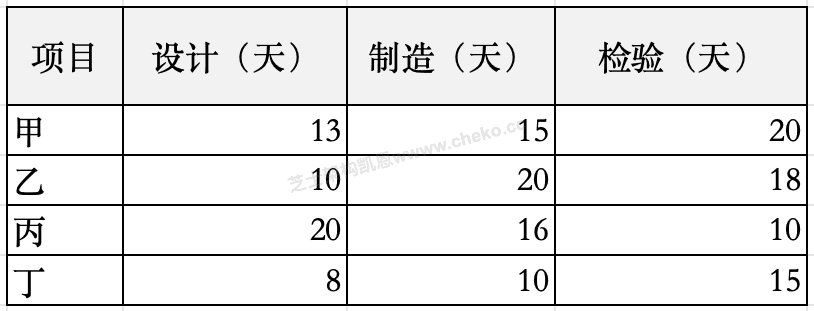

某企业拟生产甲、乙、丙、丁四个产品。每个产品必须依次由设计部门、制造部门和检验部门进行设计、制造和检验,每个部门生产产品的顺序是相同的。各产品各工序所需的时间如下表所示:

只要适当安排好项目实施顺序,企业最快可以在(__)天全部完成这四个项目。
本题考察的是三机流水车间(Flow Shop)调度的Johnson法(扩展到三工序),目标是最小化总完工时间(Makespan)。
已知三道工序顺序固定:设计(M1)→制造(M2)→检验(M3)。各作业时间:
甲:(13,15,20);乙:(10,20,18);丙:(20,16,10);丁:(8,10,15)。
当问题为三机同序流水线时,可引入两台“虚拟机器”:G=M1+M2,H=M2+M3,并对(G,H)应用Johnson法排列作业顺序。计算:
丁:G=8+10=18,H=10+15=25
甲:G=13+15=28,H=15+20=35
乙:G=10+20=30,H=20+18=38
丙:G=20+16=36,H=16+10=26
按Johnson法:找全体中最小者。
最小为丁的G=18,排在最前;从余下中最小为丙的H=26,排在最后;
在剩余甲、乙中,最小为甲的G=28,排在当前最前;最后为乙。
由此得到最优序列:丁→甲→乙→丙。
在该序列下,逐机计算完工时间(单位:天):
丁:M1 0–8;M2 8–18;M3 18–33
甲:M1 8–21;M2 max(18,21)=21–36;M3 max(33,36)=36–56
乙:M1 21–31;M2 max(36,31)=36–56;M3 max(56,56)=56–74
丙:M1 31–51;M2 max(56,51)=56–72;M3 max(74,72)=74–84
总工期(Makespan)=84天,即选项A。
