查看更多
当前 - 选择题 - 项目管理
困难
单选题
2014年5月第40题
#项目管理
#第二版教材
#凯恩建议了解即可

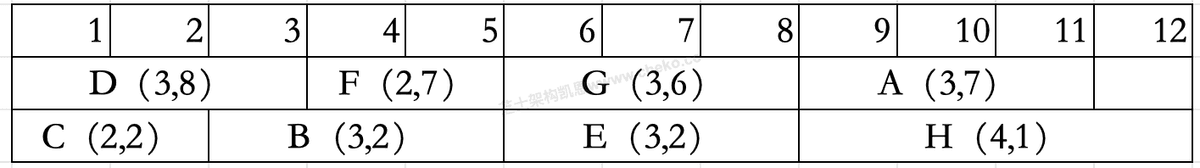

某工程项目包括8个作业A~H。各作业的紧前作业、所需天数、所需人数见下表:

该项目共有10人,各作业必须连续进行,至少需要(__)天才能完成。

问题(1)
正确答案B
凯恩解析

本题考察的是网络计划与资源受限进度优化(资源平衡)
问题 1:

在不受资源约束时,由作业关系得到关键路径为C→F→G→H,历时为2+2+3+4=11天

问题 2:

由于F必须在C完成后执行,而受10人上限的限制,F无法与D重叠,只能等D结束后再进行,致使关键线路比无资源约束时顺延1天,因此最短工期为12天。
