当前 - 选择题 - 项目管理
困难
单选题
2012年5月第39题
#项目管理
#第二版教材
#凯恩建议了解即可

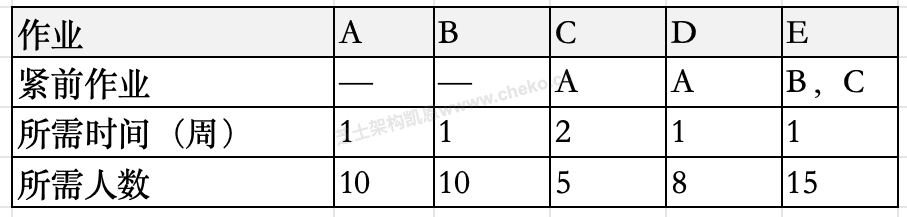

某项目包括A、B、C、D、E五个作业,各个作业的紧前作业、所需时间和所需人数如下表:

假设该项目的起始时间为0(单位:周),为使该项目各作业的进度和人力资源安排更合理,各作业的起始时间应分别为(__)。

问题(1)
正确答案D
凯恩解析

本题考察的是PERT/CPM网络计划与资源均衡(资源平衡)

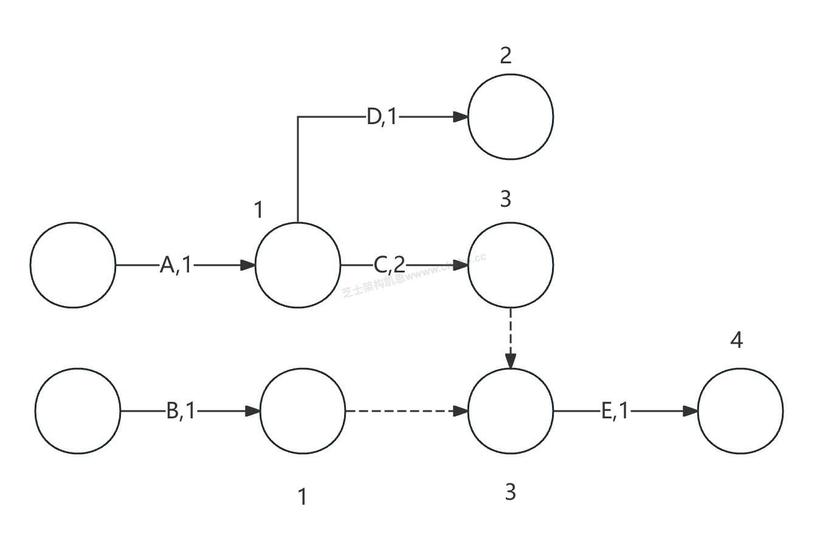

先据紧前关系绘制网络:关键路径为A→C→E,总工期4周。
A最早从第0周开始;C须在A后,历时2周,合理安排为第1~2周;E在C后,最早第3周开始。

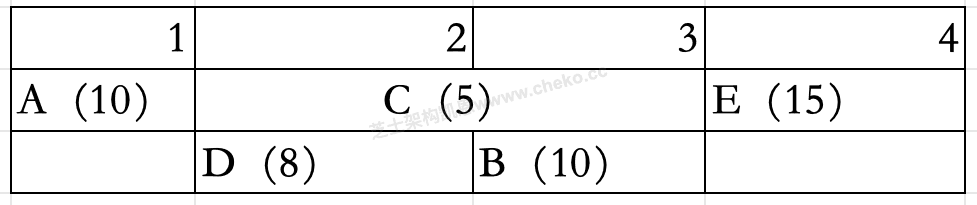

现在需要再考虑人力资源的合理安排。既然题目给出了最多 15 人的隐含条件。会发现可以凑出下列表格:

各周需要的人数为10、15、13、15。

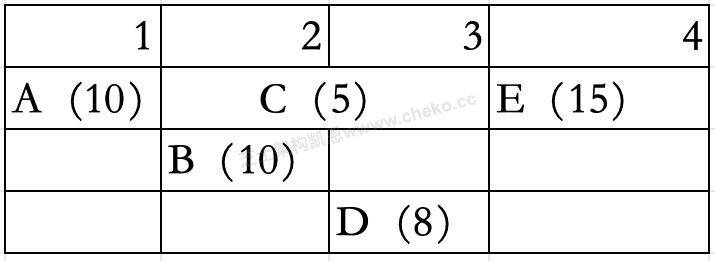

还有一种方案如下,

下面这种方案的优势在于用工人数是,各周需要的人数为10、13、15、15。调度更加方便,所以选择选项 D。
就是 ABCD 分别在 0,2,1,1,3 开始,此时只要 15 人就可以达到最优工期。
